全校师生员工:
为进一步提升校园基础设施功能,切实消除砚湖片区建筑、道路及管网等方面存在的安全隐患,保障全校师生员工的生命财产安全,为师生提供更舒适的校园环境,学校启动了砚湖片区改造工程。本次改造是校园基础设施提质升级、助力建设“公园式、开放型、高水平校园”的重要举措。

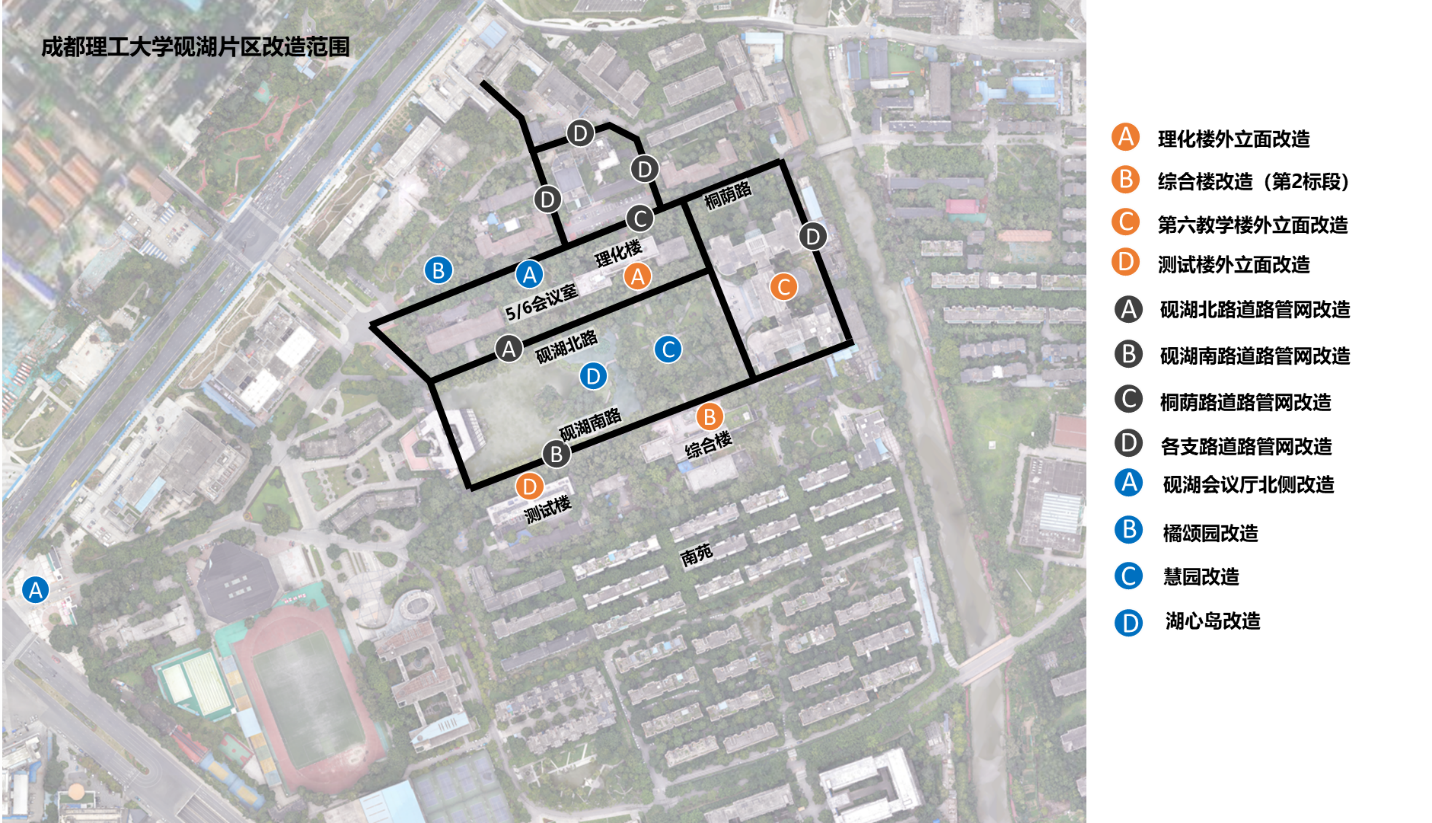

砚湖片区改造工程建设项目施工范围涵盖砚湖中心区域及周边道路,详见附图1,改造内容主要为砚湖周边建筑、道路改造,同期建设相关配套附属工程及雨污、电力管线等配套管网改造。项目划分为两个标段,目前第一标段已完成设计及招标等工作,拟进场施工。
由于砚湖区域为学校行政、教学、科研中心区域,改造工作对广大师生的学习和生活均会造成不便,我处经过综合论证,拟对该项目实行分阶段施工,尽量减少对学校正常教学和生活秩序的影响。现拟进行第一阶段施工。
一、第一阶段施工范围

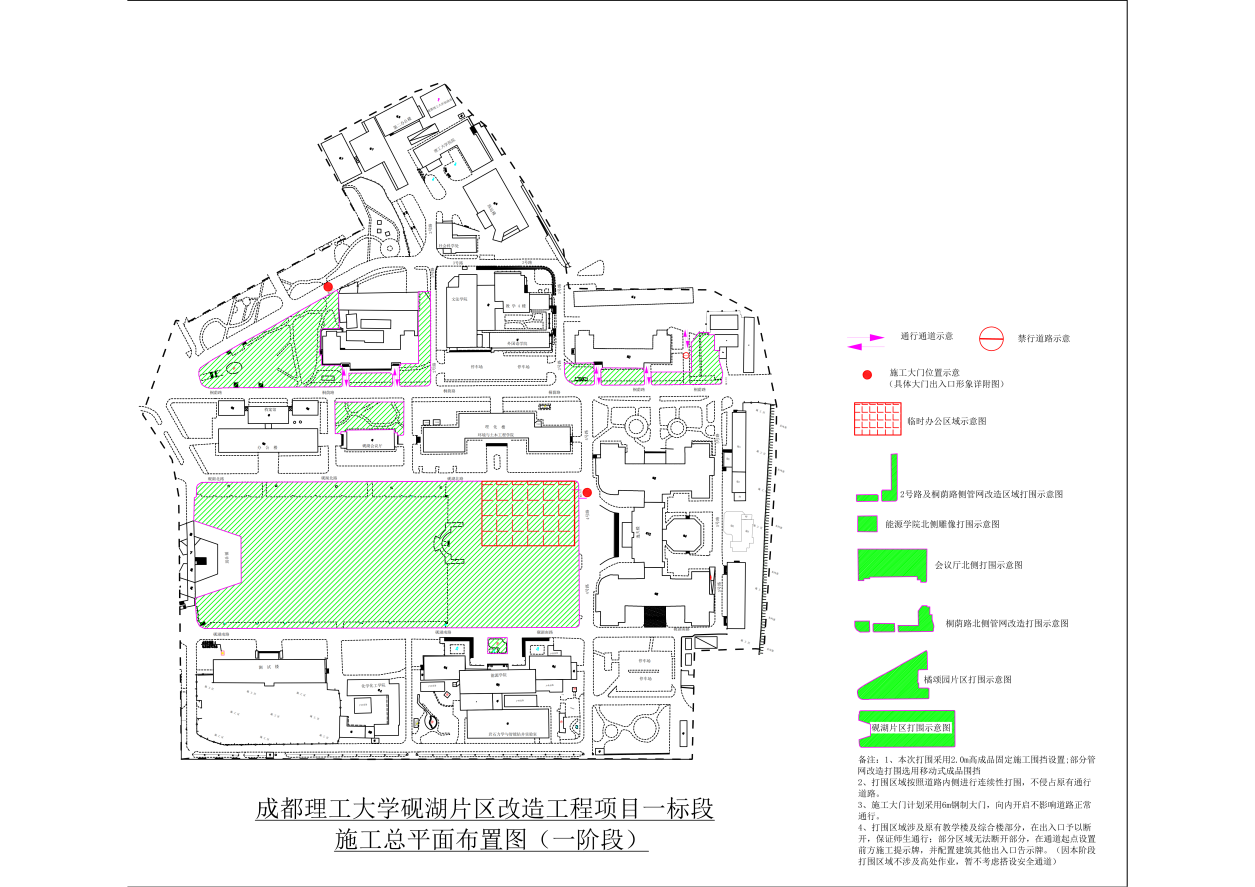

第一阶段仅对慧园(砚湖中心花园)、橘颂园、砚湖第五会议室北侧绿地、桐阴路东侧点位的广场及绿化区域进行打围施工,不占用道路,具体打围区域详见附图2。施工期间将按规定设置标准化硬质围挡及安全警示标识,实行封闭管理,打围区域涉及各建筑物出入口位置的,严格设置规范的出入口安全通道,以确保施工现场及周边人员安全。
后续将陆续对第六教学楼、理化楼、测试楼区域进行封闭,6月起将陆续进行道路的分段分区域封闭施工。
二、施工周期
砚湖改造项目第一标段施工时间为2026年3月至2026年8月。将分阶段逐步推进各区域的施工。
三、注意事项
施工期间可能产生阶段性噪音及扬尘影响,学校将督促施工单位严格遵守校园作息时间,优先选用低噪音设备,全面落实洒水降尘、覆盖防尘网等措施,最大限度减少对教学、科研和生活秩序的影响。
施工期间将不可避免的对校园交通造成不利影响,敬请广大师生谅解,并请合理规划出行路线,倡导绿色出行,途经施工区域周边时注意安全,服从现场指引标识及工作人员引导。
本次改造是学校回应师生关切、消除安全隐患、提升校园环境品质的一项重要民生工程。施工期间带来的不便,我们深表歉意,恳请广大师生员工给予理解、支持与配合。让我们共同期待一个更加优美、更具活力、更富魅力的砚湖片区早日呈现,为建成“公园式校园”增添新亮点、注入新活力!
特此公告
校园规划与建设处
2026年3月7日
